征程万里云鹏举 敢立潮头唱大风
“十三五”是集团公司发展史上极不平凡和成绩卓著的五年。在市委、市政府的正确领导下,在两大股东的大力支持下,集团上下围绕着“一体两翼、循环发展”战略总目标,按照“12341”发展思路(即围绕一个循环体、增强两翼支撑、明确三个发展方向、抓好四件大事、实现一大目标),以快速推进企业转型升级和动能转换为总抓手,以“三+”建设为主线,强化重点项目建设,推进内部精益管理,提升企业发展质量和核心竞争力,实现国有资本的保值增值,圆满的完成了“十三五”规划目标。
重点项目建设取得新突破
“十三五”时期,集团公司贯彻“一体两翼、循环发展”总战略,按照国家最新产业政策要求,围绕着能源、化工新材料和供应链物流三大主业,全力推进重点项目建设。
“十三五”共规划重点项目18个(1000万元以上),规划项目总投资31.55亿元,实际实施项目16个,总投资25.09亿元,其中完成建设项目14个,已完项目总投资24.48亿元,另有10万吨/年浓片碱和科技研发中心大楼2个建设项目正在有序推进。
实施产业链完善项目7个,总投资21.88亿元。
100万吨/年电石渣水泥于2017年建成投产(50200万元)。
鲁泰化学填平补齐项目于2019年7月建成投产(23717万元)。
热电环保升级改造项目于2020年4月建成投产(41000万元)。
1万吨/年石墨烯高分子复合材料项目于2020年7月建成投产(3174万元)。
10万吨/年浓、片碱项目(2562万元)正快速建设。
科技研发中心大楼项目(3492万元)正快速建设。
新疆白杨河煤矿(94687万元)正加快推进项目开工建设。
实施安全环保类项目5个,总投资1.35亿元。
鲁泰化学废水零排放项目总投资3102万元,于2019年建成投产。
鲁泰热电一、二期超低排放和节能改造项目总投资3240万元,于2017年建成运行。
鹿洼煤矿绿色工厂建设总投资4700万元(2018-2020)

太平煤矿封闭式煤场建设总投资1206万元,于2018年建成。

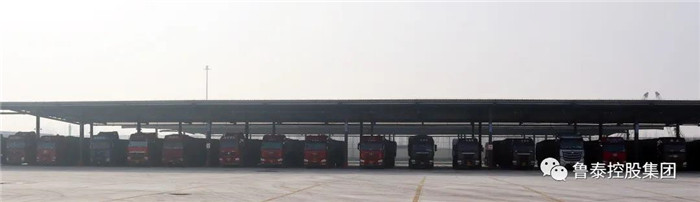

鲁泰化学智能物流园项目总投资1223万元,于2019年12月建成投运。
实施节能改造类项目4个,总投资1.86亿元。
鲁泰环保建材余热发电项目(3519万元)。
鲁泰化学氯乙烯尾气与盐酸脱析技改项目变压吸附项目(2398万元)。

电厂鱼台城区供热季配套换热站项目(2857万元)。

鹿洼煤矿智能化采煤工作面与无人值守系统项目(9800万元)。
© 2013-2021 山东鲁泰控股集团有限公司太平煤矿 版权所有 地址:邹城市太平镇 邮政编码:273517 电话:0537-5462009
传真:0537-5462088 投稿信箱:tpmkxck@126.com 鲁ICP备14002857号 鲁公网安备37088302000324号
